中國電力網訊 10月27日,從國網甘肅劉家峽水電廠獲悉,該廠2號發電機組定子第一瓣成功起吊,標志著該機組改造工程定子拆除工作進入關鍵階段。
該廠2號機組于1970年投產發電,1993年11月至1994年4月進行增容改造,對上機架進行了加固,更換轉子制動環,轉子磁軛硅鋼片拆除并重新堆疊,定子鐵心進行局部處理后更換全部線棒,水輪發電機組出力增加3萬千瓦。該機組至今已運行51年,機組已經出現機座合縫處變形、錯位等問題,定子鐵心出現明顯老化跡象,存在安全風險。為徹底消除設備隱患,該廠組織多方專家進行技術論證后決定對2號機組進行整機改造,完成改造立項、初設、招投標等工作后,于10月10日正式開始,先后完成上機架、轉子、轉輪等分解、拆除、起吊工作。

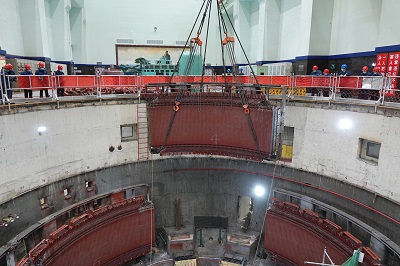

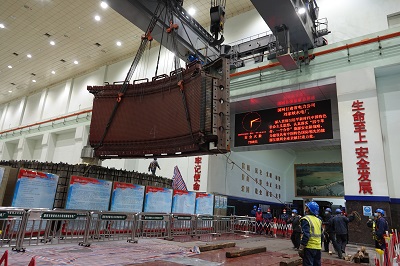

定子分瓣吊運是該機組定子拆除階段最重要的工作,需要先將定子分解為六瓣,單瓣重量60噸、高度3.67米,采用400噸橋機主鉤與2臺20噸手拉葫蘆相互配合的方式起吊。開工前,該廠組織了方案審查會,對起吊方案進行了詳細審查,論證方案的可行性和可操作性。起吊前再次對準備工作周密部署,和交管部門做好溝通,提前辦好板車、吊車進廠手續。備齊備足現場防護材料,包括木方、千斤頂?shù)劝才诺轿?。多輪次現場實地確認吊點、起吊路徑,安排人員全程配合,起吊前三方聯合檢查確認簽字。
按照工程進度計劃,定子拆除工作未完成后,2號機整機改造工程開始進入安裝階段,該廠將全面加強現場安全管控,加大現場反違章執法力度,落實管理人員到崗到位制度,加強疫情防控各項措施,保證機組改造順利進行。
評論
