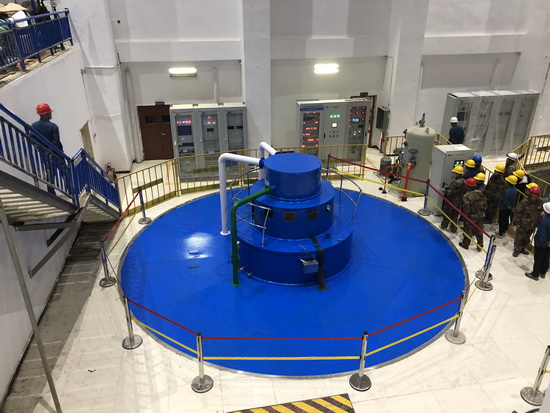

中國電力網訊 11月10日,九龍峽電站1號機組順利并網發電,國網甘肅劉家峽水電廠支援九龍峽電站搶修人員近50天艱苦卓絕的努力,提前完成搶修任務。
九龍峽電站地處甘南州迭部縣,安裝有3臺27兆瓦水輪發電機組。8月18日,因短時強降水引發暴洪泥石流,白龍江流域形成洪水,九龍峽水電站由于尾水右岸支流上游堰塞湖潰決,洪水涌入九龍峽電站,造成電站廠房進水,電站全部設備均被洪水及泥沙沖毀。
本次支援搶修任務主要完成除發電機組外,電站全部受損電氣設備的拆除、新設備安裝、接線及配合調試工作,同時要按照電站搶修計劃,力爭在11月17日實現1號機組并網運行。
九龍峽電站機組雖不大,但各種電氣設備一應俱全,搶修設備包括1號機組單元、110kV升壓站、10kV廠用設備、400V廠用設備、電站公用設備、網絡設備等,工作量極大、難度高、時間緊,為此,該廠電氣分場抽派了一、二次專業擁有多年工作經驗的精兵強將參與本次搶修。
為了能夠準確掌握現場情況,第一批搶修人員于9月初到達現場開展實際勘查。初到電站時,電站人員已基本完成中控室及機旁電氣盤柜的淤泥清理工作,電氣檢修人員開始指導電站人員開始進行機旁及中控室二次盤柜的接線拆除和記錄。同時,搶修隊伍開始根據電站設備清淤情況和設備到貨計劃編排搶修工作計劃,電氣分場也按照“設備隨到隨裝”的原則開始陸續增派檢修人員。為了提高工作效率、熟悉設備情況,大家按照各自工作安排提前熟悉電站設計圖紙及新訂貨設備圖紙。正是有了前期充分的準備工作,大家在現場的工作才能有序進行,保證了各工作面的順利推進。
盡心竭力 團結協作
九龍峽電站海拔約1900米,晝夜溫差大,加之電站進水后施工場所濕度較大,在這樣的工作條件下,全體搶修隊員們沒有絲毫抱怨,他們只是想著如何能優質、高效率地完成搶修任務,克服著現場和生活上的種種困難。
在電氣二次接線的拆除工作中,由于泥沙全部包裹了整個接線號頭,他們需要對每根電纜的每條芯線進行清理,僅僅是一面盤柜所需要處理的芯線就多達上百根,工作量之大難以想象。在這樣一個臨時的團隊中,共同的目標使大家沒有專業之分,“一次、二次”哪邊的工作需要人手,大家都主動的去補位、幫忙,大量二次電纜的絕緣測試工作,10千伏、400伏電氣盤柜的拆除、安裝等等工作都是在整個搶修團隊共同協作下才能順利完成的。

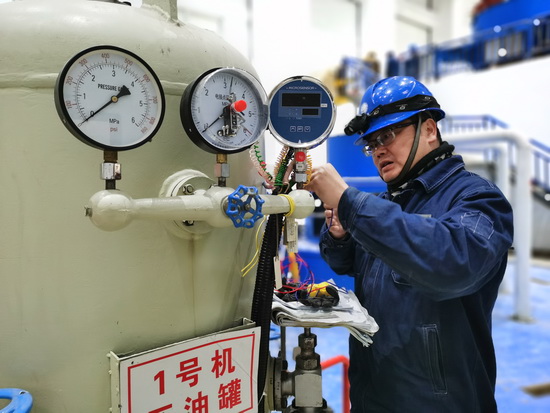

為了保證搶修工期,搶修人員嚴格執行電站工作計劃,保證每日8小時以上的絕對工作時間,大家還主動加班,幾乎每日都是最后一組離開工作現場的,尤其在后期機組靜、動態調試階段,參與人員也是全力配合電站。
搶修工作時間緊、任務重,工期自然是必須保證的目標,但大家都更明白安全和質量也是這項工作是否合格的前提。由于發電機組的搶修與電氣設備同時進行,現場吊裝工作也是時時進行,加之有些吊孔、蓋板的圍欄、樓梯的扶手都已損壞或拆除,400V部分盤柜接有臨時外來電源在電纜拆除中有觸電風險。面對這些安全風險,搶修隊伍一方面及時聯系電站管理人員及時設置臨時遮攔、標牌,同時大家在工作中也相互提醒,確定每日工作界限,強調安全技術措施,保證了整個搶修工作過程的安全可控。
此外,在整個檢修過程中團隊嚴格堅持檢修工程質量,對全部二次電纜進行絕緣測試,仔細核對接線號頭編號,嚴格圖實相符,對原設備接線中不清晰,存在現場改線的回路都在施工圖紙中進行了標注,使得后期電站檢修人員能夠順利接手。由于大部分控制電纜都不更換,加之新設備接線端子位置變化,機組監控盤、電源盤、輔機控制盤、400V開關柜等都需要加裝轉接端子和轉接電纜,大家都對每一根轉接的電纜做好標記和圖紙記錄,以便于后期檢修。面對這些無形中增加的工作量,大家毫無怨言,都是本著高度負責的態度去完成。
攻堅克難 不辱使命
“1號機組監控LCU無功功率變送器CT接線存在錯誤。”
“1號機組水機保護回路事故復歸按鈕有接線錯誤。”
“機組電源分配屏采用了單路電源進線。”
“10kV開關柜保護二次回路錯誤,出口回路與開入回路有連接。”
“線路保護原設計接線錯誤,零序電流回路被短接,未進入裝置,零序保護不能動作。”
在整個搶修工作中,尤其是后期調試階段,面對現場出現的各種異常問題及電站技術力量不足、經驗不足問題,搶修團隊都第一時間向電站人員提出,并與電站人員、調試廠家溝通順利解決問題,消除隱患。
“行百里者半九十”,為了保證整個搶修工作的圓滿完成,尤其在后期的試驗環節,搶修隊伍本著認真負責的態度,協助電站人員認真仔細地檢查每一個電氣設備,核對每一項設備定值,處理每一項缺陷。每一名檢修人員充分發揚“特別能吃苦、特別能戰斗、特別能奉獻“的隴電鐵軍精神,努力為完成搶修任務貢獻自己一份心血、一份力量。
主辦單位:中國電力發展促進會
網站運營:北京中電創智科技有限公司 國網信通億力科技有限責任公司
服務熱線:400-007-1585
在線投稿
《 中華人民共和國電信與信息服務業務經營許可證 》編號:京ICP證140522號
京ICP備14013100號
