6月30日7時54分,在新疆吐魯番220千伏紅山開關站第二階段建設現場,吐魯番供電公司的18名黨員突擊隊隊員經過近17小時的連續奮戰,將220千伏柯硅二線破口接入紅山開關站,220千伏柯紅山一線、紅山硅二線均正常送電。自此,紅山220千伏輸變電工程第二階段送電任務完成,實現紅山開關站雙電源供應的同時,為新疆東部合盛硅業有限公司二期工業硅生產項目多個站點提供雙回路供電保障。
220千伏紅山開關站建在距離吐魯番市區2小時車程的戈壁灘上,是紅山220千伏輸變電工程的核心部分,主要為合盛硅業二期工業硅生產項目供電。
在今年3月1日工程啟動前,吐魯番供電公司迅速組建起一支以青年黨員為主力的黨員突擊隊。突擊隊實施準軍事化管理,掛圖作戰、倒排計劃,分成6個小組分別負責物資協調、設備驗收、施工監督等工作,還建立日總結、周推進機制,協同解決人員、技術、設備等難題。
“建設初期,當?shù)氐臍鉁刂挥辛阆?0攝氏度。低溫環境對混凝土施工影響很大。經過研究論證,我們創新引進‘裝配式’圍墻,使工期縮短了15天。”黨員突擊隊隊長、紅山開關站業主項目部經理王啟如說。

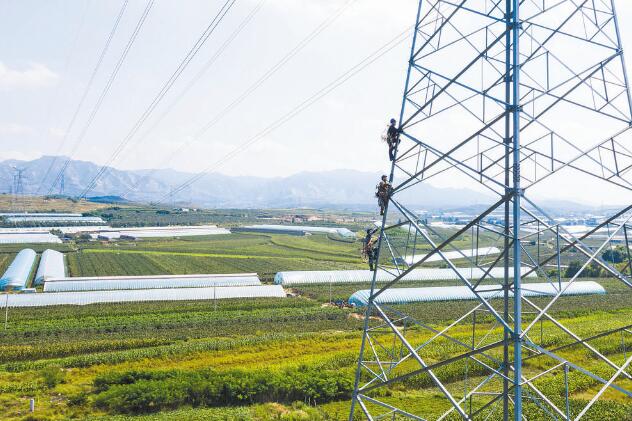

面對施工力量缺乏等情況,黨員突擊隊與線路施工項目方統籌協調,僅用10天時間便調集300多人到達現場。在做好各項防疫措施的前提下,突擊隊第一時間做好施工計劃安排,讓施工人員迅速投入到工程建設中。施工高峰期,現場施工、管理人員達到420人,確保了221基鐵塔如期建成。
4月份前后,吐魯番連續數日出現10級以上大風和沙塵天氣。而當時正是開關站關鍵設備——戶外氣體絕緣組合電器的安裝期,對環境溫度、濕度、現場潔凈度等要求高。“設備內部絕不能進入一粒沙子。”王啟如說。黨員突擊隊隊員反復討論,最終決定采用精確的氣象預測安排施工計劃。經過多方協調,黨員突擊隊得到鄯善縣兩家風力發電企業協助,每小時獲取一次更新的氣象預測信息,大幅提升了設備安裝效率。
6月24日7時50分,220千伏紅山開關站實現零缺陷投運。常規需要16個月建設時間的220千伏開關站,僅用3個多月就建成了。
紅山220千伏輸變電工程施工任務還包括750千伏鄯善、750千伏吐魯番等4座變電站的保護改造。工程計劃在9月30日前完成全部建設任務,投運220千伏線路進線5條、出線6條,進一步優化電網網架,為當?shù)毓杌a(chǎn)業發展和鄯善縣工業園區新增用電需求提供電力保障。
今年,吐魯番供電公司著力加強青年黨員突擊隊建設,組建重點工程黨員突擊隊8支,以“青馬胡楊讀書班”加強政治思想教育,通過崗位練兵等方式提高實戰技能,學中干、干中學,充分發揮青年黨員在重點工程建設中的先鋒力量。(劉棟 王啟如)
評論
