今年夏季,山東全省高溫高濕天氣拉動用電負荷增長并維持高位。全網用電負荷累計突破億千瓦33天,14個地市最高用電負荷刷新歷史記錄,青島、濰坊、臨沂、濟南、煙臺五個地市全網用電負荷超過千萬千瓦。
國網山東省電力公司堅決落實國家電網有限公司和省委、省政府迎峰度夏工作要求,研究制定“1+N”電力保供工作方案,明確工作目標,細化任務措施,重點做好電網建設、調度運行、精益運維工作,以可靠電力供應保障全省人民清涼度夏。
強化電網建設 保障可靠供電
6月27日,山東島城500千伏輸變電工程建成投運,運行了近半個世紀的黃埠站“舊貌換新顏”,有力提升青島中心城區供電能力300萬千瓦,為青島市經濟社會高質量發展注入了強勁動力。
國網山東電力從完善全省500千伏主網架、提升城市電網區域供電能力、保障重大民生工程供電等方面入手,緊盯工程建設關鍵路徑和關鍵節點,安全優質高效推動重點工程建設。數據顯示,今年上半年,山東電網累計新建輸電線路1352公里,新增變電容量1029萬千伏安,為服務支撐迎峰度夏電力保供奠定了堅強網架基礎。
山東島城500千伏變電站。(徐可 攝)
近年來,山東電網輸變配電設備規模穩居國網前列,以“五交三直一環網”為核心,接納外電能力提升至3300萬千瓦,為全省電力輸送奠定可靠設備基礎。去年“隴電入魯”特高壓直流工程全面開工建設,建成后山東電網將形成“五交四直”受電格局,繼續保持國內最大的特高壓交直流混聯省級電網。
國網山東電力在電網建設中始終堅持“讓電等發展”,提前測算地方民生發展需要,適度超前做好電力基礎設施布局,為濰煙高鐵、萊蕪中天科技園等重大項目建設提供充足電能。此外,國網山東電力還聚力提升局部網架區域供電能力,累計建成35-220千伏電網補強、重過載治理工程8項,有效提升市域局部供電能力,提高了工業園區及居民生活用電可靠性。
強化調度運行 保障電力供應
面對用電負荷高峰挑戰,國網山東電力省地縣三級調度人員高效協同配合,超前研判度夏形勢,滾動開展在線安全分析,完善故障處置預案,及時采取運行方式調整等措施預控電網運行風險。
國網山東電力充分發揮“政府主導、政企協同、企業實施”電力保供機制作用,配合政府能源主管部門,與6座、14臺百萬千瓦級機組發電企業簽訂電力保供責任書,實現了非計劃停運率和出力受阻率“兩個零”的歷史性突破;赴地方電廠開展實地調研,制定“一機一策”頂峰發電能力提升方案;積極跟蹤燃煤電廠存煤進度,配合政府督導駐魯發電企業提高電煤庫存,有力保障了全省電力供應。
6月19日,山東乳山靠山村一號臺區安裝的光伏無功柔性控制系統上線運行,經過兩個月的跟蹤監測,光伏接入點周邊電壓穩定在230伏,由原來的252伏降至231伏以下。面對大規模光伏接入電網帶來的過電壓、反送電等問題,國網乳山市供電公司落實“清風暖陽”專項行動工作要求,推進500千伏乳山站建設,推動光伏接入的配電網區域協同治理,臺區全量電壓合格率提升至99.8%。
國網山東電力深入開展“清風暖陽”新能源并網服務專項行動,不斷加大對新能源發電項目的支持力度。1-7月,全省新增風光裝機836.7萬千瓦,風光總裝機規模達9120萬千瓦。預計年底前,山東電網風光新能源裝機超過1億千瓦,有力促進全省能源綠色低碳轉型。
山東煙臺海上風電項目。(張維康 攝)
新型儲能為迎峰度夏提供堅強支撐。度夏前全省累計新增新型儲能裝機123萬千瓦,新型儲能并網規模達553.9萬千瓦。實現28家獨立儲能常態化參與電力市場,推動配建儲能同新能源主體聯合入市,服務全國首個配建儲能轉獨立儲能示范項目成功并網。度夏晚峰期間累計開展10次新型儲能集中調用,最大發電電力達到448萬千瓦。
今年,國網山東電力按照“中長期+現貨+應急調度”機制,積極增購省外來電,加大高峰外電增購,7-8月份,外電入魯電量達246億千瓦時,占全網用電量的24.6%。“七下八上”關鍵保供時期,晚峰時段外電中長期交易最大達2649萬千瓦,創歷史最高紀錄;魯固、昭沂、銀東三條直流通道首次實現滿功率輸送,為全省電力保供作出積極貢獻。
強化精益運維 保障電網安全
度夏期間,國網山東電力全力做好主網設備運維,8座特高壓站實行站長駐站帶班、廠家駐站運維,提高智能巡檢頻次。開展線路通道異物鳥害防范專項行動,政企協同處置19項通道隱患,開發生產管控平臺重過載實時監測功能,為保障公司大電網安全運行構筑堅固防線。
8月16日,山東淄博供電公司配電運維人員駕駛載有巡檢機器人的巡視車,對10千伏立橋線進行巡視檢查。在北斗定位系統輔助下,車載智能巡檢機器人準確捕捉線段、桿塔,利用搭載的可見光攝像機和紅外熱成像儀,完成線路異物檢測和測溫測負荷,確保高溫天氣居民小區供電設備安全運行。
國網山東電力全面提升配電網運行水平。截至6月30日,高質量投產1216項度夏配網工程,建設10千伏線路151.69千米、配變742臺,配變容量244.3兆伏安,新增配變容量能滿足10.18萬戶居民正常用電和4.36萬臺新能源汽車同時充電使用,保障配網可靠供電。

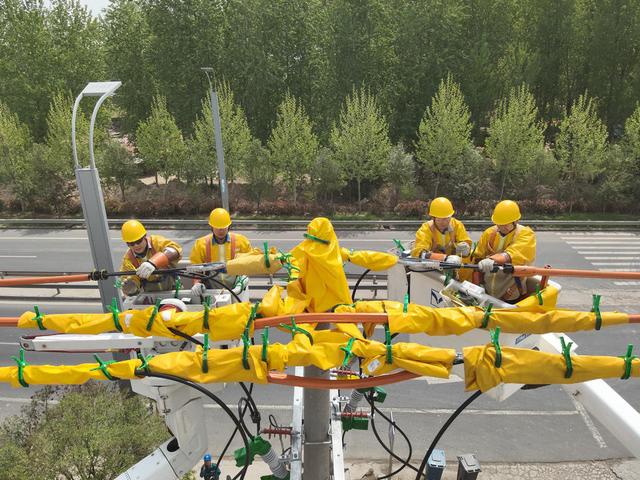

山東菏澤供電公司員工開展帶電接火作業,做到供電不間斷。(張方剛 攝)
7月5日,山東菏澤境內遭受龍卷風襲擊,山東電網經受了今年以來最強的極端災害天氣考驗。災害天氣發生后,國網山東電力第一時間啟動省市縣三級應急響應,立即進入應急搶險戰時狀態,按照“水退、人進、電通”“先復電、后搶修”原則,根據現場實際情況,采取發電臨時復電、現場搶修復電、“先復后搶”梯次復電等方式,迅速開展電網搶修。截至7月6日18時,所有用戶恢復供電。
為應對暴雨、大風、雷電等災害天氣,入汛以來,國網山東電力加快新一代應急指揮系統建設應用,實現搶修隊伍、發電車、無人機與電網、災損、用戶信息一體化融合。開展“月、周、日”氣象監測預警,發布預警通知15個、氣象專報112期,成功應對“7·5”強對流災害天氣、臺風“格美”等多重嚴峻挑戰。累計出動搶修隊伍2628支,人員13177人次,搶修車輛3803輛次,爭分奪秒、晝夜不停開展受損設備搶修,將極端天氣影響降至最低。
(大眾新聞·齊魯壹點記者 王瑞超 實習生 鄭靜雅 通訊員 葛暢)
