12月24日21時58分,國信射陽港電廠百萬擴建工程2號機組圓滿完成168小時滿負荷試運行,這標志著射陽港電廠2×100萬千瓦超超臨界二次再熱煤電機組全面建成投產,實現年內雙投目標,這是江蘇省“十四五”首個投產的煤電項目。

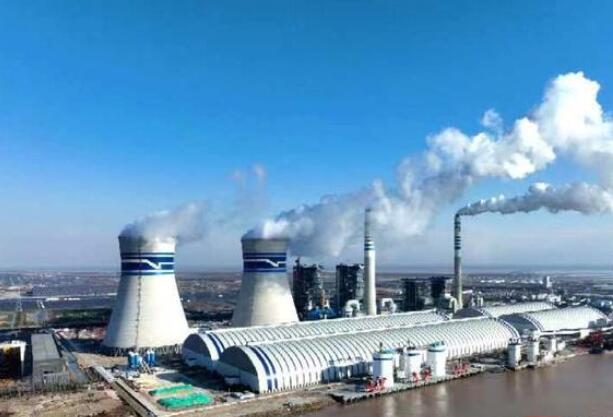

射陽港電廠全景。攝影/鐘芳
射陽港電廠百萬擴建工程是江蘇省“十三五”期間唯一核準的煤電項目,總投資約90億元,為江蘇省2023年度重大項目。自項目2021年7月份開工建設以來,國信射陽港發電公司強化落實項目建設主體責任,圍繞“創國優金獎、樹行業標桿”的目標,積極應對新冠疫情、惡劣氣候條件等多重不利影響,堅持掛圖作戰,全力攻堅克難,在保障安全、質量的前提下,僅用29個月就高質量建成本項目。
該公司堅持生產、基建一盤棋,統疇抓好工程建設、生產準備,實現生產和基建的無縫銜接。今年9月26日,1號機組按期投產發電,為保障全省迎峰度夏電力安全穩定供應發揮了積極作用。此次2號機組168小時試運行期間,正值迎峰度冬關鍵時期,國信射陽港發電公司統籌安排在役三臺機組生產、一臺機組試運工作,不分晝夜,連續奮戰,堅決做到兩手抓、兩手硬,在保障在役機組安全穩定運行的同時,順利建成投產2號百萬機組,為江蘇省迎峰度冬能源保供注入了強勁動能。該公司堅持將創新融于項目設計、策劃和施工全過程,力建設清潔低碳、安全高效的煤電機組。項目采用國內最先進的1000MW超超臨界二次再熱技術,能源利用率高。配套建設高效脫硫、脫硝、除塵設施,實現污染物超低近零排放。創新采用煙氣余熱梯級利用、循環水旁流碳酸鈣結晶造粒軟化等技術,實現煙氣、水、污泥等資源的循環利用。機組各項性能指標均達到國家標桿水平。
隨著兩臺百萬機組相繼投產,射陽港電廠總裝機容量增至332萬千瓦,年發電量可達170億千瓦時,可有效彌補江蘇省“十四五”電力缺口,優化全省能源結構布局,進一步增強鹽城區域電網調峰能力和新能源消納能力,為服務地方經濟高質量發展提供強有力的能源支撐。(通訊員 張學法 王敏 余佳)
評論
