渭南熱電公司全力打贏寒潮“防御戰”
安全生產2023-12-28
12月27日,中國能建浙江火電承建的新中港熱電股份有限公司80000標方七期工程7號機組通過72+24小時滿負荷試運行,投入商業運行。試運期間,機組保護裝置投入率100%,熱控自動投入率100%,汽輪機組振動優良,電氣一次設備運行良好,各項性能指標均達到優良標準。

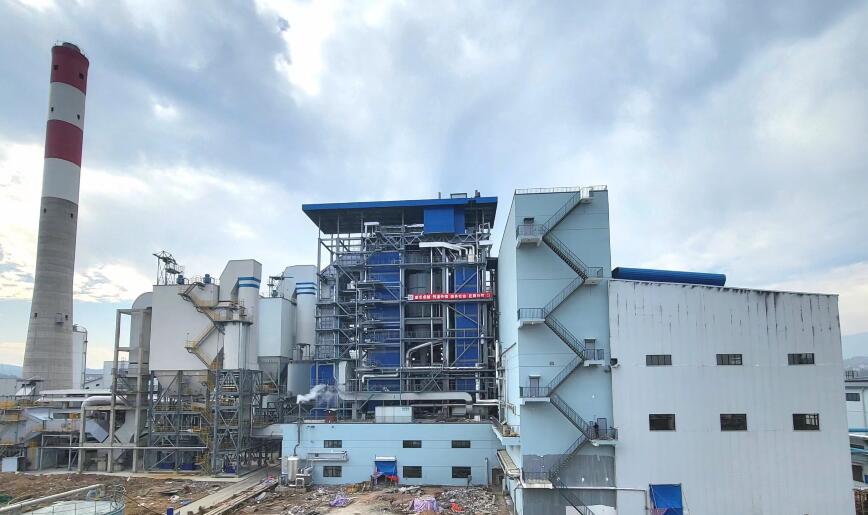

新中港熱電七期工程全景
該工程位于浙江省紹興嵊州市,新建一臺110噸每小時的高溫超高壓CFB鍋爐及一套80000標方每小時空壓機,配套一臺15兆瓦背壓式驅動的汽輪機及其配套的機、電、儀、給排水、消防系統。浙江火電承建該工程7號機組主體安裝工作,包括工程施工、材料和設備采購以及全廠分系統調試、整套啟動調試、特殊試驗和性能試驗等。
項目建成后,可為當地產業園提供壓縮空氣,充分發揮能源梯級利用優勢減少能量轉化的能源損耗,為當地經濟高速發展助力,為實現“雙碳”目標貢獻力量。(陳其春)
