六月的青海,驕陽似火,風沙呼嘯,沙漠中一根根桿塔仿佛海洋中千帆競技的船桅,迎風勇進。隨著“大干二季度”活動進入沖刺階段,6月19日,由中國安能第二工程局承建的青海海西州諾木洪350MW風電場35kV集電線路工程桿塔組立工作圓滿完成,項目建設取得了階段性成果。
青海特高壓外送基地電源配置項目海西州諾木洪350MW風電場位于青海省海西州都蘭縣宗加鎮荒灘,海拔約在 3000米左右。規劃裝機規模350MW,共布置140臺風機,具體布置為:1#地塊安裝40臺2.5MW的風機,2#地塊安裝40臺2.5MW的風機,3#地塊安裝20臺2.5MW風機,4#地塊安裝20臺2.5MW風機,5#地塊安裝20臺2.5MW風機。項目位于青海省海西州都蘭縣宗加鎮荒灘,海拔約在 3000米左右。規劃裝機規模350MW,共布置140臺風機,中國安能第二工程局承建了線路1#、2#、3#、4#、5#地塊共14回35kV集電線路,線路總長度約127km,由35kV集電線路接入場區內新建的110kV升壓站,再以110kV線路接入電網330kV變電站。該工程是中國安能集團首批承建的新能源領域項目,項目積極利用荒地為青海國民經濟建設提供清潔能源,對青海省經濟社會發展、黃河上游能源開發利用和保護“中華水塔”三江源生態環境具有非常重要的意義。

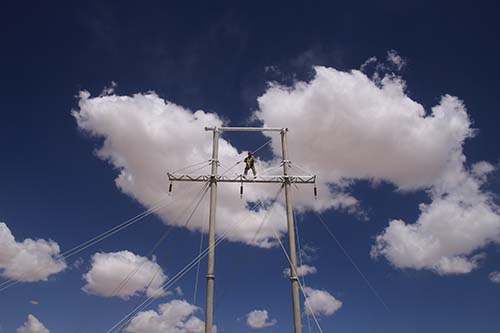

項目架空線路桿塔共計668基,12種桿塔型式。桿塔是在35kV架空線路架設,線路總長度約122.21km,塔高為15-21米,屬于高空作業。施工現場干旱炎熱,沙塵暴和冰雹也常常輪番“光顧”,給施工進度和安全管理帶來不小的挑戰。在桿塔組立作業前,項目部組織協作隊伍召開專題安全會,施工隊長徐少帥堅持對現場的施工操作人員進行詳細的安全、技術、質量交底工作;質量安全科林周彬堅持每天現場巡查,要求高空作業人員必須持證上崗,且具有合格的體檢報告;施工過程中,施工現場拉起安全警戒線、懸掛安全警示標識,安全員全程旁站監督,確?,F(xiàn)場施工安全質量可控。
隨著桿塔組立圓滿完成,導線展放完成53km,接地鋪設146基,項目施工進度穩步推進。項目部將按照施工網絡進度計劃要求,緊盯施工節點目標,加大安全管理力度,不斷優化施工方案,確保工程質量安全,確保工程按期實現完工。
據悉,工程計劃在7月31日完成第一批集電線路施工,并具備投運條件,9月30日完成全部工程施工,并具備帶電投運條件。
