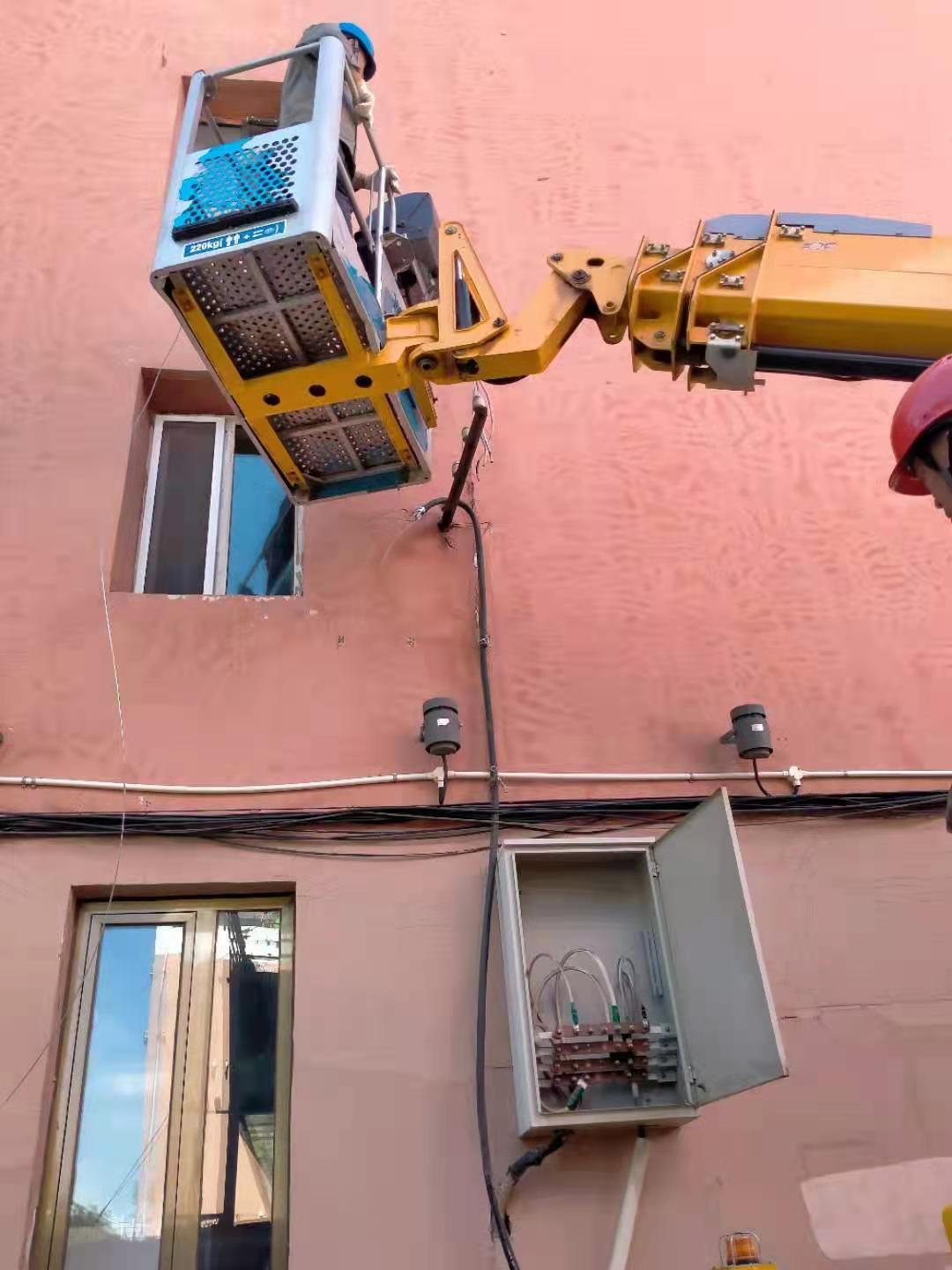

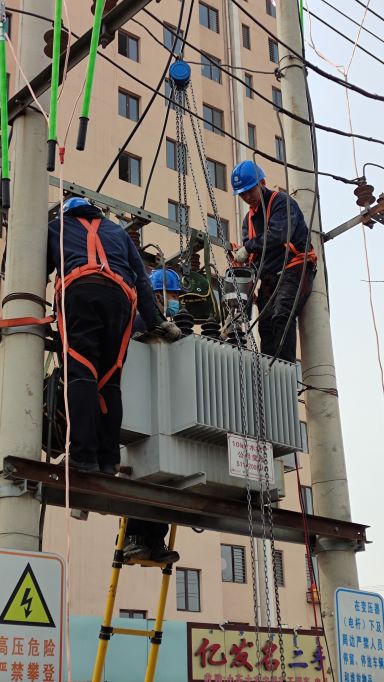

中國電力網訊(通訊員張嘉凝、武文斌)12月20日19時50分,夜幕下的鹿城寒風凜冽,國道變10千伏936國清線環網柜旁,幾名工作人員仍熟練地在設備上完成著一項項操作。隨著3次電流沖擊試驗全部通過,新都市區供電公司110千伏國道變新建6回10千伏線路,在工作人員連續奮戰11小時后,完成了全部設備傳動、試驗及消缺工作,順利投運。
2022年,新都市區供電公司為打造供電高可靠性示范區,潛心優化轄區電網結構、不斷滿足新增負荷用電需求;積極響應包頭市委市政府“跑起來、搶時間、爭一流”的思路,從年初起就緊鑼密鼓地部署國道變6回新建線路的送電投運工作,協同施工單位、設備廠家多次對現場進行實地勘察,因地制宜完善建設方案,優化施工細節,嚴把工程質量 。據悉,本次新建的6回10千伏線路投資超過 1500萬元,鋪設電纜線路全長8.08公里,新建二進四出環網箱8座、二進六出環網箱1座,新建及改造箱變5座、柱上變壓器6臺。隨著新送6回線路的正式投運,大幅提升了轄區電網聯絡率和自動化程度,在2023年實現供電可靠性突破99.988%、用戶年均停電時間縮短至不到1小時!進而有效緩解周邊地區用電負荷壓力,極大提升供電保障能力和供電可靠性,并為區域經濟發展和民生保障提供強有力的電力支撐。
