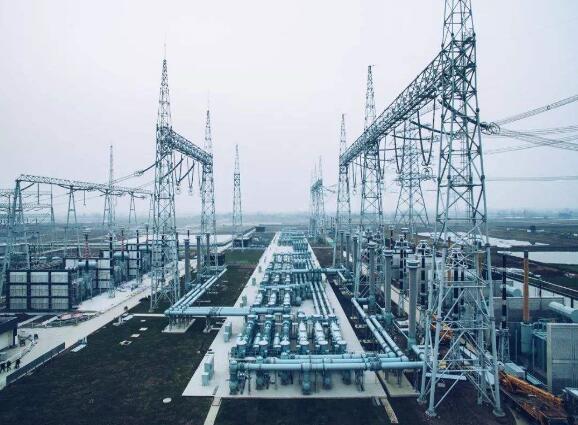

10月25日19時,國網西北分部圓滿完成朔方變接入系統工程啟動調試工作。自此,陜北電網750千伏朔方變#1、#2主變開始試運行,標志著陜北750千伏朔方變接入系統相關輸變電工程順利投產。
本次啟動調試自10月22日開始,累計實施6大項調試任務,共完成4回750千伏線路、2臺750千伏主變壓器、21臺750千伏斷路器等設備的啟動工作。國網西北分部發揮新設備啟動-新能源消納聯動機制作用,最終提前七天完成工程啟動調試和店塔兩臺機組并網,高質量完成國網重點工作任務,大幅降低對電網運行和新能源消納的影響,據測算累計減棄新能源電量約10億千瓦時。
陜北電網750千伏朔方變接入系統相關輸變電工程的投運,進一步加強了陜北750千伏電網網架結構,對于促進陜北能源基地發展和關中治污降霾,具有十分重要的意義,也為±800千伏陜武特高壓直流投運奠定了堅實基礎。
下一步,國網西北分部將按計劃繼續做好750千伏朔方變330千伏側接入系統以及750千伏洛川第二臺主變相關輸變電工程啟動工作,年底前實現陜北榆橫至洛川750/330千伏電磁環網解環運行,同步實施陜北安全穩定控制系統改造、聯調工作,提升新能源送出能力。
評論
