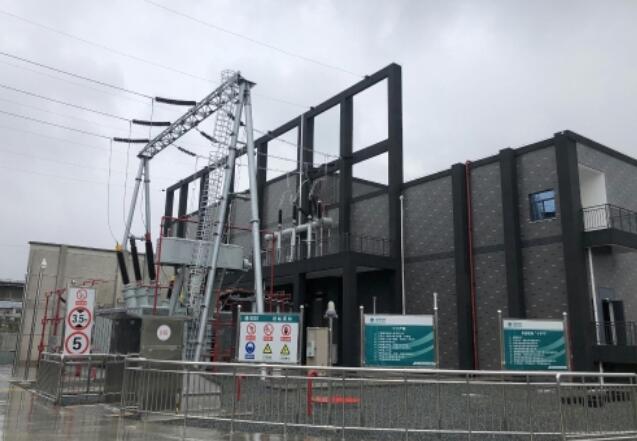

日前,江西水電承建的上饒園北(天佑)220千伏變電站一次性送電成功。該站的投運,大大緩解了上饒市茅家?guī)X220千伏變電站的供電壓力、解決茅前線供電斷面不足問題,有效提升了上饒市城區供電可靠性,為大美上饒城市發展建設注入了新的電力力量。
上饒園北(天佑)220千伏變電站新建工程是上饒市中心城區北部、行政片區、老火車站城市綜合體新增的電源點工程,主要包括新建110千伏配電綜合樓、220千伏配電綜合樓,新建容量為180兆伏安的第1號主變,新安裝110千伏氣體絕緣金屬封閉開關設備、220千伏氣體絕緣金屬封閉開關設備以及并聯電容器3組和并聯電抗器2組;同時包括相應電氣設備安裝、控制、保護、通信、遠動等工作內容。
上饒園北(天佑)220千伏變電站是上饒首座半戶內GIS站,配電裝置均采用屋內GIS設備,具有占地空間小,安全可靠性高的特點,較常規站施工難度顯著提高,尤其是GIS室層高高達9米,施工難度大,風險高。自開工以來,項目部克服工期緊張,疫情影響,現場作業安全風險大,作業票審批手續繁瑣,電網安全督查嚴格等不利條件,提前策劃、科學安排、合理組織、加強協調,充分調動管理人員和現場作業人員的積極性。尤其是在疫情期間,項目部積極和建設單位溝通協調,特別是與作業人員進行逐個的點對點聯系,做通他們的工作,讓他們放心地盡早返回工地,同時做好疫情防控措施和防控物資的充分準備,在施工現場嚴格執行疫情防控期間的規定,確保疫情防控和施工生產兩不誤,為工程順利竣工提供了保障。根據站內擴建工程安全隱患較多的特點,項目部針對每個分部項目都結合現場實際情況認真編寫作業指導書,尤其是對設備吊裝等高風險作業,主動邀請設計、監理、運行單位有關人員經過多次反復討論,按照要求編制專項施工方案,確保安全施工。正是大家保持這種嚴謹細致、踏踏實實的工作作風,工程才得以高效、安全完成。
上饒園北(天佑)220千伏變電站新建工程的投運,是江西水電今年竣工投運的第四個工程。目前,江西水電變電工程公司全體員工正在按照公司的統一部署,向著年底經營目標沖刺。
評論
