槐花香時麗日晴,風起平定山光新。6月6日,由中國能建投資建設、山西院總承包、山西電建承建的山西平定100兆瓦風電項目順首臺風機吊裝任務完成。這是一次非同尋常的吊裝。平定風電項目建設容量100兆瓦,安裝40臺海裝2.5兆瓦風機,機位大多分布在風場各獨立山頭上,施工區域海拔高、范圍廣、吊裝難度大。

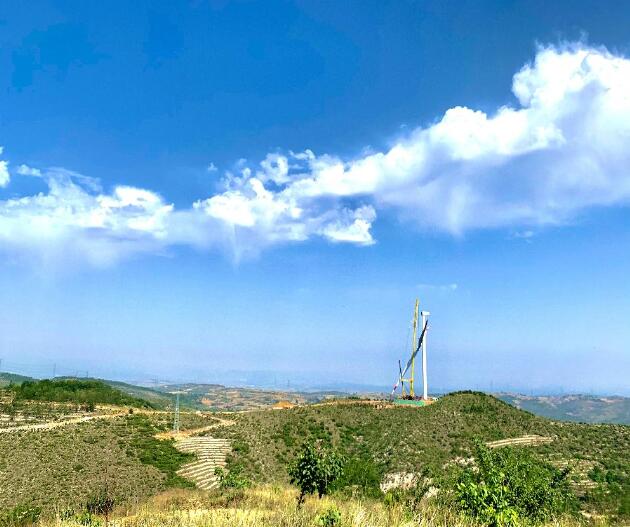

葉片對接
“風機吊裝是個危重作業,我們這次要把這個塔筒高達96.7米,機艙重達110噸,單片風葉長度有69米的大風車,穩穩當當?shù)匕惭b到位。” 山西電建平定項目部負責人王模平信心滿滿地介紹道。面對新的挑戰,平定項目部成立了吊裝作業班組,并規范完成了吊裝前的吊裝條件確認流程和資料入庫審批手續,確保吊裝條件完整。在吊裝現場,危大工程警示牌、安全操作規程牌、天氣預報牌齊全規范,現場綠網全面覆蓋,施工人員統一著裝,精神抖擻,贏得了前來觀摩的業主方、當?shù)卣藛T以及當?shù)卮迕竦暮迷u連連。
風電場一般選址在風大的山坡上,有風的時間多,沒風的時間少。風機吊裝是個看風力搶進度的活,需要在這風力強勁的風電場幾乎沒有風的情況下完成??赡軉?
把“不可能”變?yōu)?ldquo;可能”,施工人員亮出了三大法寶。
風機就位
早準備。施工人員提前就摸清了風的脾氣,尤其是對當?shù)?rdquo;上午風和日麗、午后陣風來襲”的情況做了充分準備。5月21日,施工人員在凌晨5點就開赴現場,清理場地,拉設警戒線,安全技術交底,做好吊裝前一切準備工作,在風起之前搶跑作業。
細安排。為了和風“捉迷藏”,施工人員穿插作業和應急預案也是充滿了“套路”,對風速每秒超過8米、10米和18米等不同情況明確了不同要求,確保吊裝作業順利進行。
速作業。塔筒重,葉片長,設備運輸?shù)轿豢傆幸恍┎淮_定因素影響。為此,他們根據機位統籌安排,高效作業。5月21日完成40號風機1至3節塔筒,22日隨即吊裝完成4至5節塔筒和機艙。在風葉運輸過程中,他們見縫插針,迅速將主吊機械轉場到43號風機,一鼓作氣完成了43號風機的5節塔筒筒和機艙吊裝,并在6月6日順利完成43號風葉吊裝。
評論
